Referenzen Kunstrasen verlegen der Sport Tartemann GmbH im Bereich Baudokumentation Belgien FIFA **.

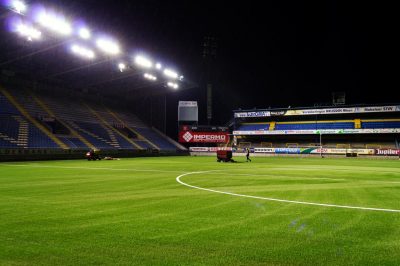

Fertigstellung des Kunstrasenfeldes für den VV St. Sint Truiden

Gestern am späten Abend sind die Füllarbeiten des Kunstrasenfeldes beendet worden. Das Spielfeld ist nunmehr in effektiv 6 Arbeitstagen vollständig installiert und verfüllt worden. Unser Team wird, nachdem die morgendlichen Regenschauer aufhören und das Feld abgetrocknet ist, ein letztes mal den Platz abziehen und einige Tests zum Ballroll- und Ballsprungverhalten durchführen und danach abreisen.

Von |2017-01-27T10:59:58+00:00Juli 25th, 2011|Belgien FIFA **|0 Kommentare

Tag 7, 19.00 Uhr abends – Sint Truiden, Belgien

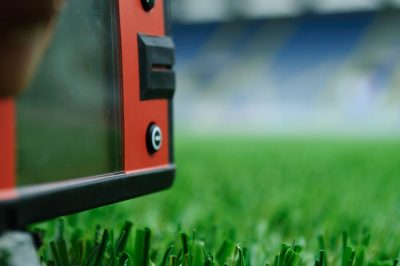

Die Witterungsbedingungen bleiben weiterhin nicht kalkulierbar, jedoch gelingt es dem Team das EPDM-Gummigranulat gleichmäßig einzuarbeiten. Auch hierbei wird die exakte Füllhöhe immer wieder mit dem Floortester kontrolliert. Sofern kein großer Wettereinbruch mehr erfolgt wird noch am heutigen späten Abend der Platz vollständig fertiggestellt sein.

Von |2017-01-27T10:59:54+00:00Juli 24th, 2011|Belgien FIFA **|0 Kommentare

Tag 7, 13.00 Uhr mittags – Sint Truiden, Belgien

Das Wetter hat sich stabilisiert und der kräftige Wind aus Westen begünstigt das Abtrocknen der Kunstrasenfläche. Die Einfüllarbeiten des Kunstrasenplatz mit Quarzsand wurden wieder aufgenommen und sind kurz vor dem Abschluss. Jedoch bleibt im Allgemeinen die Wetterlage unbestimmt, so dass es immer wieder zu Verzögerungen der Tätigkeiten kommen kann.

Von |2017-01-27T10:59:47+00:00Juli 24th, 2011|Belgien FIFA **|0 Kommentare

Tag 7, 10.00 Uhr morgens – Sint Truiden, Belgien

Nachdem gestern in den Abendstunden der Platz noch zu 3/4 besandet werden konnte, ruhen die Arbeiten bis auf Weiteres an diesem Morgen. Über die gesamte letzte Nacht gab es starke Regenfälle, so dass das neue Fußballfeld zunächst abtrocknen muss. Sofern der Wettergott es zuläßt, wird das Team die Besandung am heutigen Tag fertigstellen.

Von |2017-01-27T10:59:41+00:00Juli 24th, 2011|Belgien FIFA **|0 Kommentare

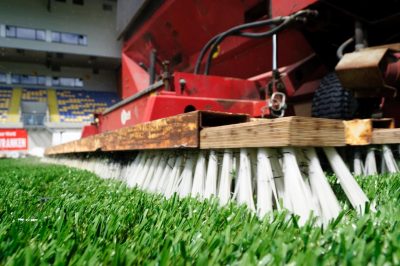

Tag 6, 19.00 Uhr abends – Sint Truiden, Belgien

Zur Zeit stark bewölkt bei mäßigem Wind und sommerlich kühlen Temperaturen. Am Nachmittag mussten die Verfüllarbeiten mit dem feuergertrockneten Quarzsand über einen längeren Zeitraum eingestellt werden. Wiederum haben Regenschauer die Arbeiten zwischenzeitlich unmöglich gemacht. Am frühen Abend konnte die Sandmatic erneut ihre Einstreu- und Bürsttechnik einsetzen. Die Hälfte des Spielfeldes ist den Vorgaben entsprechend verfüllt.

Von |2017-01-27T10:59:36+00:00Juli 23rd, 2011|Belgien FIFA **|0 Kommentare

Tag 6, 13.00 Uhr mittags – Sint Truiden, Belgien

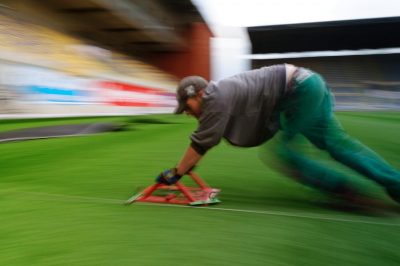

Die Sandfüllung wird, nachdem die Wetterlage sich verbessert hat und das Kunstrasenfeld abgetrocknet ist, weiter auf 16 mm eingefüllt. Die Füllhöhe wird regelmäßig mit dem Floortester kontrolliert. Die Regenschauerzeit am Vormittag wurde genutzt, um das Füllmaterial ins Stadion zu transportieren.

Von |2017-01-27T11:31:38+00:00Juli 23rd, 2011|Belgien FIFA **|0 Kommentare

Tag 6, 10.00 Uhr morgens – Sint Truiden, Belgien

Am heutigen Morgen wurde mit der millimetergenauen Besandung des auf einer Tiefgarage liegenden Fußballfeldes begonnen. Leider mussten die Arbeiten aufgrund von Regenschauern bis auf Weiteres eingestellt werden. Die Wetterprognose ist nicht sehr positiv, jedoch wartet das Kunstrasenteam auf Besserung der Wetterlage am Platz.

Von |2017-01-27T10:59:01+00:00Juli 23rd, 2011|Belgien FIFA **|0 Kommentare

Tag 5, 13.00 Uhr mittags – Sint Truiden, Belgien

Stark bewölkt und wechselhaft. Widrige Wetterbedingungen erschweren den Baufortschritt. Trotzdem wird das Team mit hoher Wahrscheinlichkeit die Klebearbeiten der Linierung heute abschließen. Die Strafräume mit den Maßen 40,32 m x 16,50 m sind ebenso präzise in Arbeit, wie der Mittelkreis mit einem Radius von 9,15 m.

Von |2017-01-27T10:58:50+00:00Juli 22nd, 2011|Belgien FIFA **|0 Kommentare

Tag 5, 10.00 Uhr morgens – Sint Truiden, Belgien

Stark bewölkt und regnerisch. Trotz immer wiederkehrenden Regenschauern werden die weißen Kunstrasenlinien weiter verarbeitet. Aufgrund der Wetterlage muß die Verklebung der Linierung jedoch teilweise ausgesetzt werden. Die Linierung wird auf sieben Tuftreihen zugeschnitten, um danach in die passgenau vorbereiteten Kunstraseneinschnitte eingelegt zu werden.

Von |2017-01-27T10:58:44+00:00Juli 22nd, 2011|Belgien FIFA **|0 Kommentare

Tag 4, 19.00 Uhr abends – Sint Truiden, Belgien

Zunehmende Bewölkung, absinkende Temperatur. Für die rund 720 Laufmeter Linierung des Hauptspielfeldes muss der Kunstrasen mit unserem Spezialwerkzeug entsprechend eingeschnitten werden. Später werden die ausgeschnittenen grünen Kunstrasenstücke durch gleichwertige weiße ersetzt, welche zentimetergenau eingearbeitet werden. Die dauerhafte Installation garantiert eine perfekte Linienführung des gesamten Spielfeldes. Vorzeitiger Abbruch wegen Regen.

Von |2017-01-27T10:58:36+00:00Juli 21st, 2011|Belgien FIFA **|0 Kommentare

Tag 4, 13.00 Uhr mittags – Sint Truiden, Belgien

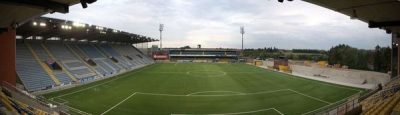

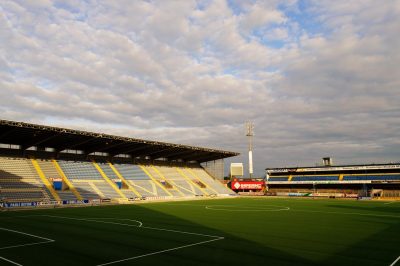

In "Stayen" wird derzeit die Spielfläche genau vermessen, um in der Gesamtfläche von rund 8500 qm (112 m x76 m) eine Spielfläche von 105 m x 68 m , also 7140 qm zu zentrieren. Derweilen freuen sich die ersten Spieler auf das neue Grün.

Von |2017-01-27T10:58:12+00:00Juli 21st, 2011|Belgien FIFA **|0 Kommentare

Tag 4, 10.00 Uhr morgens – Sint Truiden, Belgien

Bewölkter Himmel bei milder Temperatur, leichter Wind aus Westen. Die Arbeiten verlaufen planmäßig. Es wurden rund 70 Tonnen EPDM Gummigranulat von GEZOLAN geladen und gelagert. Das Granulat besitzt gleichmässige physikalische und chemische Eigenschaften. Es besticht durch konstante Sieblinien, hohe Sauberkeit und Ergiebigkeit, optimale Verarbeitbarkeit sowie Erfüllung internationaler Normen.

Von |2017-01-27T10:58:09+00:00Juli 21st, 2011|Belgien FIFA **|0 Kommentare

Tag 3, 19.00 Uhr abends – Sint Truiden, Belgien

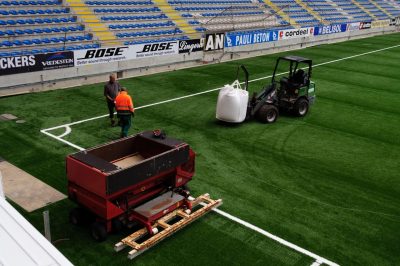

Bewölkt, Temperaturabfall mit leichtem Wind. Die 195 Tonnen Quarzsand, zum Befüllen des Kunstrasens, sind im Laufe des Tages nunmehr vollständig eingetroffen und abgeladen worden. Die Bigbags müssen alle vor Nässe geschützt werden. Die große Anzahl von Bigbags mit Sand wurde auf dem Parkplatz vor dem Stadion deponiert und gesichert. Der feine, feuergetrocknete Sand muss für die SandMatic-Einfüllmaschine rieselfähig bleiben. Millimetergenau wird der hochwertige Quarzsand später mit Hilfe der Maschine exakt dosiert und gleichmäßig in den Kunstrasenbelag eingebracht.

Von |2017-01-27T10:57:29+00:00Juli 20th, 2011|Belgien FIFA **|0 Kommentare

Sport Tartemann heißt jetzt Sport Oßwald!

Am 1.12.2023 wurde aus Sport Tartemann GmbH die Sport-Oßwald GmbH

Für Sie ändern sich nur der Name, Anschrift, Telefon-Nr. und die Emailanschrift.

Das Team und der Service sind unverändert für Sie da!

Nach oben
